As etapas do Gerenciamento de Riscos produzem alguns artefatos que serão o ponto central deste artigo a fim de validar a qualidade das informações geradas pelo ChatGPT nestes documentos. Desta maneira, iremos solicitar que o ChatGPT crie estes documentos com base em um contexto de projeto e um cronograma que passaremos diretamente ao prompt de nosso copiloto, o ChatGPT.😊

  • 🖇 Quais são as etapas do Gerenciamento de Riscos ?
  • 📃 Quais são os documentos gerados no Gerenciamento de Risco ?
  • 👀 Aterfatos a serem solicitados ao ChatGPT
  • 🧱 Criando contexto no ChatGPT
  • ⏳ Informando o cronograma do projeto ao ChatGPT
  • 🎉 Documentos do Gerenciamento de Riscos obtidos a partir do ChatGPT
  • 🤖 Conclusão
  • 👍 Vamos nos conectar no LinkedIN


  • Etapas do Gerenciamento de Riscos

    Com base nas práticas do PMI, o Gerenciamento de Riscos possui um ciclo de vida com processos interconectados destinados à identificação, análise, planejamento e gerenciamento dos riscos de todo o projeto. Esses processos fornecem um plano de trabalho abrangente para gerenciar riscos de forma proativa, mitigar ameaças e explorar oportunidades.

    Estas etapas do Gerenciamento de Riscos produzem alguns artefatos que serão o ponto central deste artigo a fim de validar a qualidade das informações geradas pelo ChatGPT nestes documentos. Desta maneira, iremos solicitar que o ChatGPT crie estes documentos com base em um contexto de projeto e um cronograma que passaremos diretamente ao prompt de nosso copiloto, o ChatGPT.😊

    Mas antes vamos recordar um pouco sobre as 5 etapas presentes no ciclo de vida do Gerenciamento de Riscos:

    Identificação de riscos: Neste estágio inicial, a equipe do projeto e as partes interessadas identificam e documentam os riscos potenciais que podem afetar o sucesso global do projeto. Isso inclui tanto ameaças que podem impedir a realização dos objetivos, quanto as oportunidades que podem beneficiar os negócios. O artefato principal da fase de identificação de riscos no gerenciamento de projetos é a "Lista de Riscos" ou "Registro de Riscos"

    Análise de riscos: Uma vez identificados, os riscos são analisados para determinar sua probabilidade e impacto no projeto. Nesta etapa, os riscos são priorizados com base em sua importância e informações relevantes são obtidas para decisões de gerenciamento apropriadas. O artefato principal da fase de Análise de Riscos no gerenciamento de projetos é a "Matriz de Probabilidade e Impacto"

    Plano de Resposta ao Risco: Com base na avaliação do risco, o próximo passo é desenvolver estratégias para reduzir, modificar, aceitar ou evitar o risco. Isso inclui o desenvolvimento de planos específicos para lidar com quaisquer riscos ou aproveitar as oportunidades identificadas. O Plano de Resposta ao risco é um dos principais artefatos no Gerenciamento de Riscos.

    Implementação da Resposta ao Risco: Nesta fase, as estratégias de resposta ao risco são implementadas, levando em consideração, inclusive, a implementação de estratégias de mitigação, a transferência de riscos ou a preparação/planejamento para lidar com riscos à medida que eles surgem.

    Monitoramento e controle de riscos: os riscos são continuamente monitorados e revisados ao longo do projeto para garantir que as estratégias de resposta estejam funcionando conforme o planejado. Novos riscos podem surgir e as circunstâncias podem mudar, exigindo ajustes nas estratégias de gerenciamento de riscos.

    Quais os Documentos gerados no Gerenciamento de Riscos ?



    RBS (Risk Breakdown Structure) ou Estrutura Analítica de Riscos (EAR):
    A RBS, ou Estrutura Analítica de Riscos (EAR), ajuda a equipe do projeto a organizar e categorizar os riscos identificados. Assim como a Estrutura Analística do Projeto (EAP) divide um projeto em tarefas e sub-tarefas, a RBS organiza os riscos em categorias hierárquicas, facilitando a compreensão e o gerenciamento.

    A RBS pode ser visualizada como uma árvore em que o nível superior representa categorias de riscos em um alcance macro, e os níveis inferiores detalham os riscos de maneira mais específica. Isso permite que os riscos sejam agrupados de acordo com suas características e áreas de impacto, o que facilita a priorização, a análise e o desenvolvimento de estratégias de resposta específicas para cada categoria de risco.

    SWOT (Strengths, Weaknesses, Opportunities, Threats):
    O SWOT é uma ferramenta de análise estratégica amplamente utilizada para avaliar a posição competitiva de uma organização, projeto ou ideia. Essa ferramenta envolve a identificação de Forças (Strengths), Fraquezas (Weaknesses), Oportunidades (Opportunities) e Ameaças (Threats).

    Forças (Strengths): São os pontos fortes internos da organização ou projeto. Eles representam o que a organização faz bem, suas vantagens competitivas e recursos valiosos.

    Fraquezas (Weaknesses): São os pontos fracos internos da organização ou projeto. Eles representam áreas que precisam de melhoria ou correção, e podem incluir falta de recursos, gap de habilidades, entre outros fatores.

    Oportunidades (Opportunities): São fatores favoráveis que a organização ou projeto pode aproveitar. São situações ou tendências do ambiente ou projeto que podem criar vantagens ou novas possibilidades.

    Ameaças (Threats): São fatores desfavoráveis e que podem impactar negativamente a organização ou projeto. São riscos potenciais que podem surgir.

    A análise SWOT ajuda a obter uma visão abrangente da situação, permitindo que as organizações e projetos explorem suas forças, abordem suas fraquezas, aproveitem as oportunidades e mitiguem ameaças. É uma ferramenta versátil que pode ser usada tanto no planejamento estratégico quanto no gerenciamento de riscos.

    Registro de Riscos (Lista de Riscos): Documento que lista todos os riscos identificados, incluindo descrição, causas, consequências, probabilidade, impacto e outras informações relevantes.

    Matriz de Probabilidade e Impacto (Matriz de Riscos): Uma matriz que combina a avaliação de probabilidade e impacto de cada risco, permitindo a priorização e a seleção de riscos para ações de gerenciamento.

    Plano de Resposta a Riscos: Documento que descreve as estratégias de resposta a cada risco identificado, detalhando as ações específicas, responsabilidades, cronograma e orçamento associados a cada estratégia.

    Registro de Riscos Atualizado: À medida que o projeto avança, o registro de riscos é atualizado com novos riscos identificados, mudanças nas avaliações de probabilidade/impacto e atualizações nas estratégias de resposta.

    Registro de Mudanças: Registra as mudanças feitas nas estratégias de resposta ou nas avaliações de riscos durante o projeto.

    Relatório de Riscos: Documento que resume o status geral dos riscos do projeto, incluindo as ações em andamento, os riscos mitigados e as tendências observadas.

    Plano de Contingência: Documento que descreve as ações a serem tomadas se um risco específico se materializar, detalhando como o projeto se adaptará para lidar com a situação.

    Registro de Lições Aprendidas: À medida que o projeto avança, o registro de lições aprendidas receberá informações sobre como os riscos foram gerenciados e quais estratégias foram eficazes ou não.

    Relatório de Performance de Riscos: Um relatório que acompanha o desempenho das estratégias de resposta ao longo do projeto, avaliando se as ações tomadas foram bem-sucedidas na mitigação dos riscos.

    Registro de Riscos Residuais: Após a implementação das estratégias de resposta, o registro de riscos pode ser atualizado para refletir os riscos residuais que permanecem após a aplicação das ações de resposta.



    Para nosso exemplo sobre geração de artefatos do Gerenciamento de Riscos a partir do ChatGPT, solicitaremos a criação dos seguintes documentos:

    1. Registro de Riscos
    2. Risk Breakdown Structure / Estrutura Analítica de Riscos
    3. Matriz de probabilidade / Impacto
    4. SWOT

    Como criar contexto no ChatGPT ?



    Um ponto importante ao utilizar o prompt do ChatGPT é colocar a IA em contexto sobre o que necessitamos de fato. Para isso é importante enviar informações ao ChatGPT que garantam que seja mantida a coerência entre as solicitações e o assunto central, além, claro, da necessidade de envio de alguns dados s serem levados em consideração na análise e identificação de riscos.

    Além disso, é importante contextualizar o ChatGPT sobre qual será a base para identificação dos riscos, em nosso caso o cronograma do Projeto. Este será o insumo, o INPUT, para identificação dos riscos e geração dos artefatos.

    Por exemplo, informar que o cliente vinculado ao projeto é uma entidade governamental faz com que o ChatGPT estabeleça um contexto de identificação de riscos que leva em consideração, inclusive, que as mudanças políticas podem influenciar nos requerimentos do projeto.

    Definindo nossa necessidade e criando contexto sobre o Projeto (Em verde o que será informado ao ChatGPT através do prompt):

    🤖
    Você pode me ajudar no gerenciamento de riscos em um projeto ?

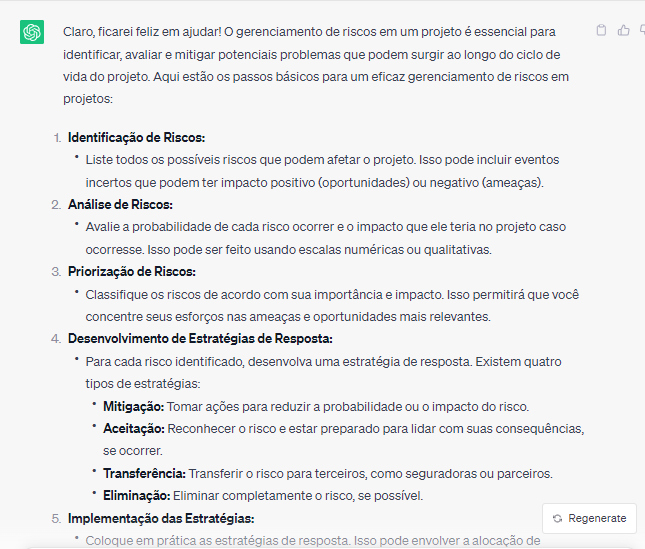

    A resposta do ChatGPT, além da confirmação, vem acompanhada de uma breve descrição das fases vinculadas ao Gerenciamento de Riscos.

    Agora contextualizaremos o ChatGPT com as informações do Projeto e a maneira como iremos gerenciá-lo desde um ponto de vista técnico:

    🤖
    Meu projeto é um projeto de implementação de Componentes de Software para um cliente do governo do Brasil.
    🤖
    O Software é uma plataforma de Gestor Documental para um órgão de Segurança Pública que digitalizará estes documentos como documentos de apoio no processo de solicitação de emissão de um documento nacional.
    🤖
    Este Software vai possuir uma base de dados de Documentos Arquivados para serem consultados posteriormente pelos operadores da plataforma e demais funcionários que utilizem softwares integrados a esta plataforma.
    🤖
    O cliente é o Órgão XYZ.
    🤖
    Para gerenciar o projeto usaremos o MS Project.

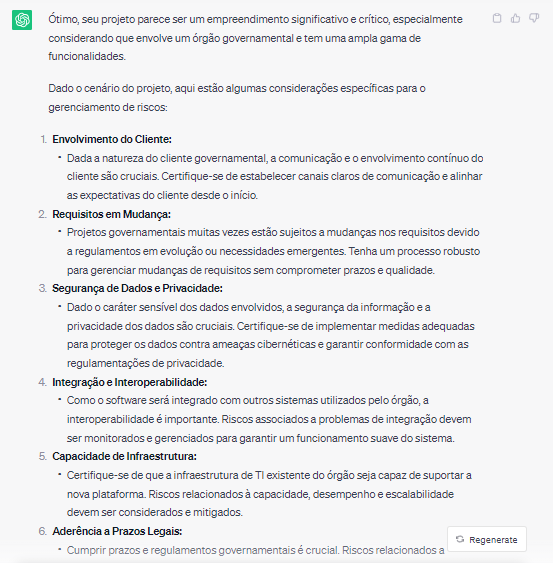

    O ChatGPT responde com algumas considerações bastante interessantes👌. Observe que o ChatGPT já se mostra contextualizado por levar em consideração questões de Interoperabilidade (informação obtida através dos dados que enviamos ao ChatGPT sobre a utilização da solução por outros softwares integrados à Plataforma). Além disso, o ChatGPT também leva em consideração aspectos legais e riscos inerentes ao trabalhar com clientes da esfera pública.

    Mesmo que o ChatGPT já esteja em contexto, vamos validar se o mesmo mantém a coerência entre as perguntas e o assunto principal. Iremos validar as informações enviadas anteriormente.

    🤖
    Para este momento apenas me responda a seguinte informação:
    🤖
    1. Por favor responda apenas com SIM ou Não se você entendeu minha mensagem.
    🤖
    2. E me responda qual o nome do Projeto .
    🤖
    3. E me responda qual a ferramenta estou utilizando para gerenciar o projeto.

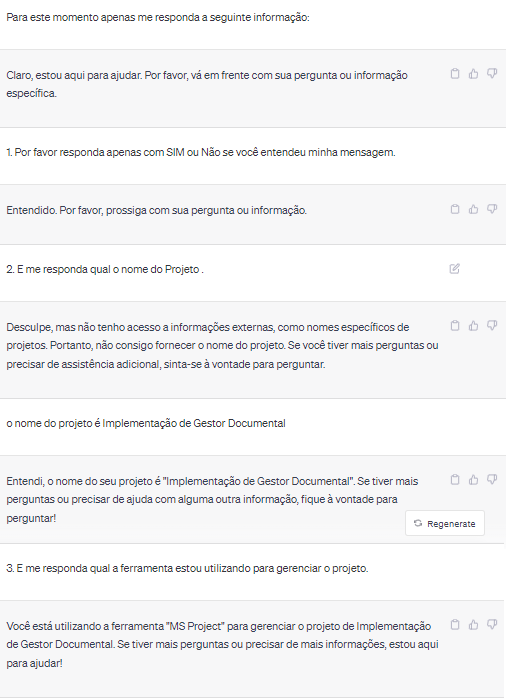

    Confirmado que o ChatGPT encontra-se contextualizado😊. As perguntas tiveram coerência com as informações do projeto. Observe que em nenhum momento informamos o nome do Projeto, o ChatGPT identificou a ausência desta informação.

    Utilizando cronograma do projeto para Identificação de Riscos a partir do ChatGPT



    Iremos utilizar nosso cronograma ⏳ de exemplo como input para Identificação de Riscos. Será baseada na Identificação de Riscos nas atividades do cronograma ( e suas depedências e prazos ) que o ChatGPT irá nos apoiar na criação dos artefatos de Gerenciamento de Risco.

    O primeiro passo é converter nosso cronograma desenvolvido no MS-Project para um arquivos do tipo CSV 📃 . É possível Exportar diretamente do Project ou copiar e colar no seu gerenciador de planilhas e salvar como CSV com delimitador ";" ou ",".

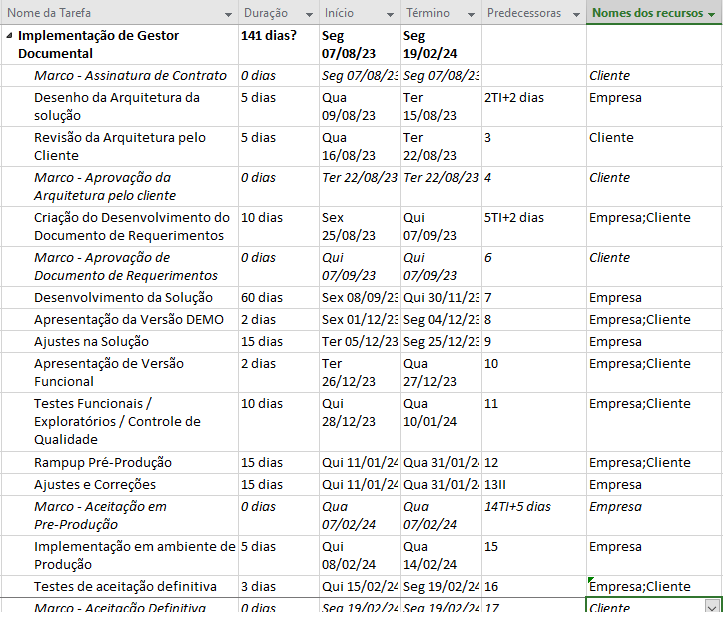

    Cronograma Project:

    Arquivo CSV:

    Agora iremos contextualizar o ChatGPT sobre os dados que serão inseridos no prompt para que ele interprete como sendo um cronograma, inclusive informando sobre características do arquivo, por exemplo, a primeira linha se refere às colunas, além disso o formato de saída de resposta que nós gostaríamos de obter, neste caso, como tabela.

    🤖
    Eu compartilharei com você os detalhes das tarefas que nós temos planejado para nosso projeto, os dados estão no formato tabela delimitado por vírgula ",".
    🤖
    A primeira linha contém o cabeçalho de cada coluna.
    🤖
    Você pode me mostrar os dados em um formato de tabela para que eu possa checar se vocês entendeu todos os dados?
    🤖
    Aqui estão os dados, não esqueça de exibir os dados que irei disponibilizar agora em formato tabela:

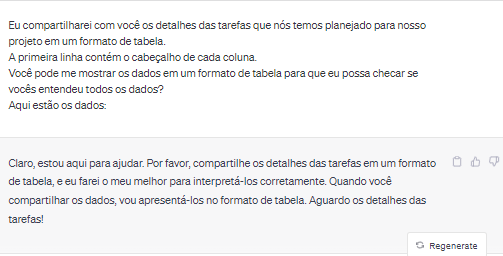

    O ChatGPT responde que está à espera das linhas relacionadas às atividades.

    É hora então de enviar o input para Identificação de riscos pelo ChatGPT. Arquivo .CSV a ser colado no Prompt:

    🤖 Modo da Tarefa;Nome da Tarefa;Duração;Início;Término;Predecessoras;Nomes dos recursosAgendada Automaticamente;Implementação de Gestor Documental ;141 dias?;Seg 07/08/23;Seg 19/02/24;;Agendada Automaticamente; Marco - Assinatura de Contrato ;0 dias;Seg 07/08/23;Seg 07/08/23;;ClienteAgendada Automaticamente; Desenho da Arquitetura da solução;5 dias;Qua 09/08/23;Ter 15/08/23;2TI+2 dias;EmpresaAgendada Automaticamente; Revisão da Arquitetura pelo Cliente;5 dias;Qua 16/08/23;Ter 22/08/23;3;ClienteAgendada Automaticamente; Marco - Aprovação da Arquitetura pelo cliente;0 dias;Ter 22/08/23;Ter 22/08/23;4;ClienteAgendada Automaticamente; Criação do Desenvolvimento do Documento de Requerimentos;10 dias;Sex 25/08/23;Qui 07/09/23;5TI+2 dias;"Empresa;Cliente"Agendada Automaticamente; Marco - Aprovação de Documento de Requerimentos ;0 dias;Qui 07/09/23;Qui 07/09/23;6;ClienteAgendada Automaticamente; Desenvolvimento da Solução;60 dias;Sex 08/09/23;Qui 30/11/23;7;EmpresaAgendada Automaticamente; Apresentação da Versão DEMO;2 dias;Sex 01/12/23;Seg 04/12/23;8;"Empresa;Cliente"Agendada Automaticamente; Ajustes na Solução ;15 dias;Ter 05/12/23;Seg 25/12/23;9;EmpresaAgendada Automaticamente; Apresentação de Versão Funcional;2 dias;Ter 26/12/23;Qua 27/12/23;10;"Empresa;Cliente"Agendada Automaticamente; Testes Funcionais / Exploratórios / Controle de Qualidade;10 dias;Qui 28/12/23;Qua 10/01/24;11;"Empresa;Cliente"Agendada Automaticamente; Rampup Pré-Produção;15 dias;Qui 11/01/24;Qua 31/01/24;12;"Empresa;Cliente"Agendada Automaticamente; Ajustes e Correções;15 dias;Qui 11/01/24;Qua 31/01/24;13II;EmpresaAgendada Automaticamente; Marco - Aceitação em Pre-Produção;0 dias;Qua 07/02/24;Qua 07/02/24;14TI+5 dias;EmpresaAgendada Automaticamente; Implementação em ambiente de Produção;5 dias;Qui 08/02/24;Qua 14/02/24;15;EmpresaAgendada Automaticamente; Testes de aceitação definitiva;3 dias;Qui 15/02/24;Seg 19/02/24;16;"Empresa;Cliente"Agendada Automaticamente; Marco - Aceitação Definitiva;0 dias;Seg 19/02/24;Seg 19/02/24;17;Cliente

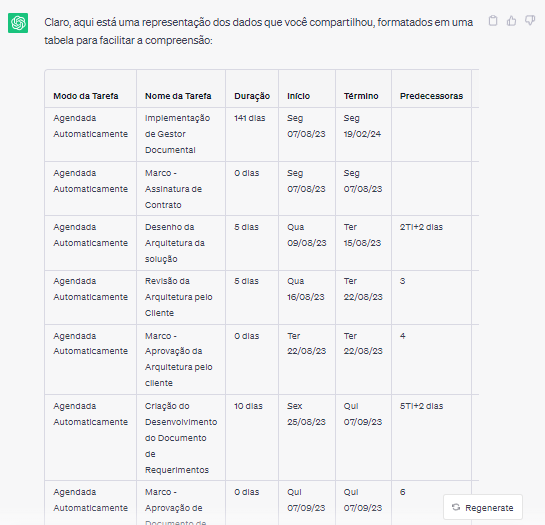

    O ChatGPT formata a saída como solicitamos, levando em consideração o título da coluna e apresentando como tabela, exatamente como estava sendo exibido no MS-Project:

    E por fim vamos solicitar que o ChatGPT realize as atividades vinculadas à Gestão de Riscos levando em consideração o contexto do projeto informado e as atividades relacionadas ao Projeto.

    🤖
    Você vai me ajudar no processo de gerenciamento de Risco para o projeto Implementação de Gestor Documental.
    🤖
    Identifique os diferentes riscos, pelo menos 15 riscos.
    🤖
    Adicione um número de identificação para cada risco que você identificar.
    🤖
    Para estas tarefas do projeto , por favor criar os seguintes documentos de gerenciamento de riscos:
    🤖
    1. Registro de Riscos
    🤖
    2. Risk Breakdown Structure
    🤖
    3. Matriz de probabilidade / Impacto
    🤖
    4. Swot em um formato de tabela

    Artefatos criados pelo ChatGPT



    1. Registro de Riscos

    ID Descrição Categoria Probabilidade Impacto Estratégia de Resposta
    R01 Interrupção no Suporte Técnico Tecnológico Média Alto Plano de Contingência
    R02 Mudanças nos Requisitos Legais Regulatório Alta Médio Monitoramento
    R03 Falhas de Integração Técnico Média Alto Testes de Integração
    R04 Perda de Dados Tecnológico Baixa Alto Backup Regular
    R05 Escassez de Recursos Recursos Humanos Alta Médio Planejamento Adequado
    R06 Falhas de Comunicação Comunicação Média Médio Melhoria na Comunicação
    R07 Mudanças de Escopo Não Gerenciadas Escopo Alta Alto Gerenciamento de Mudanças
    R08 Falha na Aceitação pelo Usuário Final Usuário Média Alto Testes de Usabilidade
    R09 Problemas de Segurança de Dados Segurança Média Alto Criptografia, Auditoria
    R10 Falta de Treinamento Recursos Humanos Média Médio Programas de Treinamento
    R11 Conflitos Internos da Equipe Equipe Média Médio Mediação e Gestão de Conflitos
    R12 Dependência de Fornecedores Fornecedores Alta Médio Plano B, Monitoramento
    R13 Mudanças na Liderança do Cliente Stakeholder Média Médio Comunicação Proativa
    R14 Falhas de Infraestrutura Tecnológico Média Alto Manutenção Preventiva
    R15 Resistência à Mudança Usuário Média Médio Treinamento, Comunicação

    2. Risk Breakdown Structure

    Categoria Riscos
    Tecnológico Interrupção no Suporte Técnico, Perda de Dados, Falhas de Integração, Falhas de Infraestrutura
    Regulatório Mudanças nos Requisitos Legais
    Recursos Humanos Escassez de Recursos, Falta de Treinamento
    Comunicação Falhas de Comunicação
    Escopo Mudanças de Escopo Não Gerenciadas
    Usuário Falha na Aceitação pelo Usuário Final, Resistência à Mudança
    Segurança Problemas de Segurança de Dados
    Equipe Conflitos Internos da Equipe
    Fornecedores Dependência de Fornecedores
    Stakeholder Mudanças na Liderança do Cliente

    3. Matriz de probabilidade / Impacto

    Alto Impacto Médio Impacto Baixo Impacto
    Alta R02, R07, R12 R03, R08, R09
    Média R01, R05, R14 R06, R10, R13
    Baixa R04, R11, R15

    4. Swot

    Forças
    F1 Mudanças nos requisitos legais
    F2 Novas oportunidades de mercado
    F3 Parcerias estratégicas
    Fraquezas
    F1 Dependência de fornecedores
    F2 Falhas de infraestrutura
    F3 Falhas de comunicação
    F4 Conflitos internos da equipe
    Oportunidades
    O1 Mudanças nos requisitos legais
    O2 Novas oportunidades de mercado
    O3 Parcerias estratégicas
    Ameaças
    A1 Interrupção no suporte técnico
    A2 Mudanças tecnológicas rápidas
    A3 Concorrência intensa

    Conclusão



    ✔ O ChatGPT se mostrou eficiente em auxiliar no gerenciamento de riscos que podem afetar o sucesso do projeto, assim como se mostrou também eficiente na composição de artefatos oriundos das etapas do Gerenciamento de Riscos.

    💡 Um ponto a se tomar em consideração é que os riscos relacionados às dependências externas são melhor identificados quando as atividades predecessoras não possuem um formato de atraso, como TI ( término Início ) ou II ( Início Início ). Ou seja, quando possuem apenas o ID da tarefa como predecessora e nenhuma outra formatação adicional ao campo.

    🤔 Além disso, é extremamente importante tomar em consideração o cuidado com o que se compartilha no prompt do ChatGPT, principalmente sobre a utilização de dados com propriedade intelectual ou industrial definida e reservada. Por ser uma ferramenta aberta, os contextos de modelo de aprendizagem de máquina podem levar em consideração para novas interações, as informações atualmente compartilhadas.

    🎉 Foram identificados 15 riscos potenciais, abrangendo áreas como tecnologia, regulamentações, recursos humanos e comunicação. Esses riscos foram documentados em um Registro de Riscos, organizados em uma Risk Breakdown Structure e avaliados em uma Matriz de Probabilidade e Impacto. Além disso, um SWOT foi elaborado para avaliar as forças, fraquezas, oportunidades e ameaças associadas ao projeto.

    Em um contexto geral, o ChatGPT pode ser utilizado como uma ferramenta de apoio à gestão de riscos e complemento às abordagens geralmente utilizadas por PMs para estas atividades, ainda assim, conhecimento sobre o que se produziu no ChatGPT é imprescindível ao PM, inclusive, para uma comunicação clara no seguimento da gestão de risco com as partes interessadas.
